一、三轴搅拌桩套打工程量的计算

三轴搅拌桩顺打在量价的计算方面并无争议,但是当遇到三轴搅拌桩套打时,如何正确的计算工程量,大家对此各抒己见、意见不一。

在《房屋建筑与装饰工程工程量计算规范》GB50854-2013中,深层搅拌桩的清单工程量计算规则是:“按照设计图示尺寸以桩长计算。”《江苏省建筑与装饰工程计价定额》(2014 版)中,深层搅拌桩工程量计算规则是:“按设计长度另加 500mm(设计有规定的按设计要求)乘以设计截面积以立方米计算(重叠部分面积不得重复计算),群桩间的搭接不扣除。”



三轴搅拌桩机的施工是利用三根同轴钻杆同步钻进,同时喷出水泥浆液(或水泥系固化剂)并与原位土体强制搅拌混合,从而形成连续、完整、具有一定强度和止水性能的水泥土加固墙体。套打则是将后续施工的桩位(或钻孔)与前序已完成的桩体重叠一部分,以确保两者紧密咬合、形成连续整体地下连续墙的施工方法。

结合三轴搅拌桩套打工艺原理和项目现场实际施工情况解读定额计算规则:

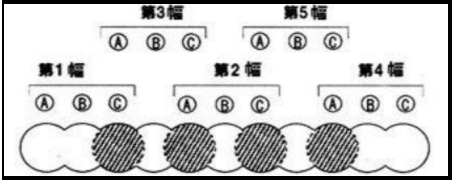

①三轴深搅桩群桩间的搭接不扣除:三轴搅拌桩套打施工通常通过跳打的方式实现(如图2如示),实际施工时图中的第3、5幅桩与第1、2、4幅桩A、C位置均重复打了两次,这属于群桩间搭接,起到群桩间相互咬合的作用,故在计算定额工程量时需要按每幅桩形成的截面计算,不应扣除重叠A、C位置的面积;


②单幅桩重叠部分面积不得重复计算:如图3,每幅三轴搅拌桩施工时存在截面范围内重复部分,如图中阴影部分,每幅桩施工时为一个整体,故在计算定额工程量时需要按每幅桩形成的截面计算,单幅桩截面范围内重复的部分不应重复计算;

③设计桩长另加500mm:地基土体在近地表部分,由于侧向约束力小,在钻杆提升时,浆液(或粉体)容易因压力释放而产生一定的上涌或泌水,这会导致桩顶标高附近的桩体强度降低,形成所谓的“软桩头”。为了保证设计桩长范围内的桩体质量完整且达到强度要求,必须超灌一段长度,最后在施工后再将这质量较差的部分凿除;

综上,三轴搅拌桩定额工程量(m3)=(单根桩长(m)+0.5)*成孔水平投影面积*幅数。

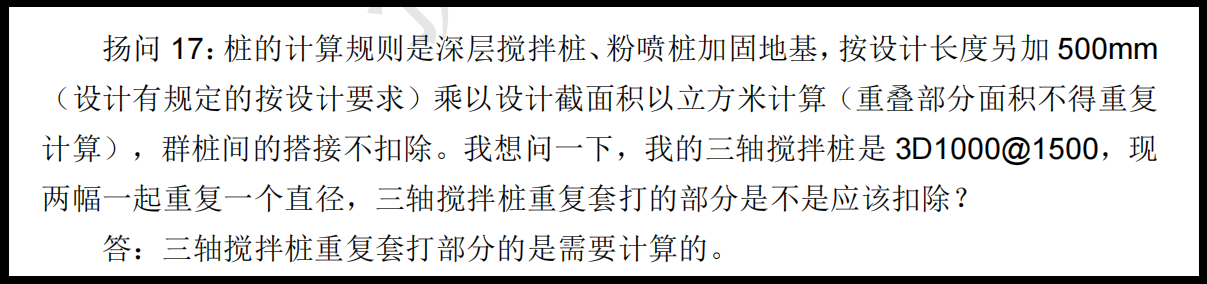

通过下图省内两个市的造价站回复也可以证实这一论述正确性。

二、三轴搅拌桩套打水泥量的计算

在项目实施过程中,三轴搅拌桩套打时水泥量的计算成了项目预结算常见的争议问题,主要原因是设计图纸要求的水泥掺入量,是打桩时的掺入量还是成桩后的桩体水泥平均含量?

下面通过案例,分别测算打桩时的水泥掺量20%和成桩后的桩体水泥平均含量20%这两种情况:

案例:采用三轴搅拌桩套打施工(下图),桩径为850mm, 桩轴(圆心)矩为600mm,桩长10m,设计图纸要求水泥掺量20%。

测算一:三轴搅拌桩(套打)打桩时的水泥掺量20%,计算相应的水泥用量?

单幅范围内圆形面积:S1=3.1416×(0.85/2)2×3=1.7024m2

圆心角:θ=2×ACOS(0.3/0.425)=90.1983°

一个扇形面积:S2=3.1416×(0.85/2)2×90.1983/360=0.1423 m2

三角形面积: S3=((0.4252-0.32))1/2×2×0.3/2=0.0903m2

一个弓形面积: S4=S2-S3=0.1423-0.0903=0.052 m2

单幅成桩截面积: S=S1-S4×4=1.7024-0.052×4=1.4944m2

5幅桩水泥实际掺入量=1.4944*5*10*1800*20%=26899.2kg

测算二:当三轴搅拌桩(套打)成桩后桩体水泥平均含量为20%,计算相应的水泥用量?

5幅成桩截面面积:1.4944*5-3.1416*0.425*0.425*4=5.202m2

5幅桩水泥实际掺入量=5.202*10*1800*20%=18727.2kg

根据上述两种方案测算结果,对“设计图纸要求水泥掺量20%”这句话的理解偏差会引起水泥理论用量偏差8172.00kg。因此为了减少项目实施过程中的争议,需要注意以下两点:

①当处于项目预算阶段时,建议造价咨询人员跟设计负责人核实水泥掺入量具体是打桩时水泥掺入量还是成桩后桩体水泥平均含量;

②当处于项目结算阶段时,不仅需要查看设计图纸要求水泥掺入量是打桩时还是成桩后含量,还要查看打桩记录中水泥掺入,再结合签订施工合同相关条款的约定,是否调整需要按照合同约定执行。

三、总结

脱离工艺谈计价,就是无源之水。工程造价精准性的根基,在于对施工工艺的深刻理解。想准确算量、合理计价,第一步永远是彻底弄清楚“这东西到底是怎么施工的”。这才是解决工程计价争议和困惑的根本前提。
